Remediación de Puntos Críticos — Vía Quebrada Guabo a Llano Tugrí
Comarca Ngäbe-Buglé, Panamá (estaciones 24k+000 a 29k+000) · Cliente: Obra vial pública
Estabilización de cuatro puntos críticos (fallas de talud) sobre la vía a Llano Tugrí mediante anclajes con inyección de lechada, malla electrosoldada y shotcrete, en terreno montañoso de acceso difícil.
Problema: Cuatro puntos de falla activa sobre los taludes de la vía Quebrada Guabo a Llano Tugrí, en las estaciones 24k+000, 26k+000, 28k+000 y 29k+000, con pendientes muy pronunciadas y zonas de difícil acceso. El diseño de estabilización fue entregado por el cliente; NDC ejecutó la obra en su totalidad.
1. Movilización y preparación del talud
En cada punto crítico se movilizó el equipo de perforación, camiones grúa y maquinaria (compresores, excavadora) hasta el sitio, sobre una vía de montaña de acceso restringido. Antes de perforar, se realizó la limpieza y el desbroce del talud para dejar expuesta la superficie de roca o suelo a tratar.

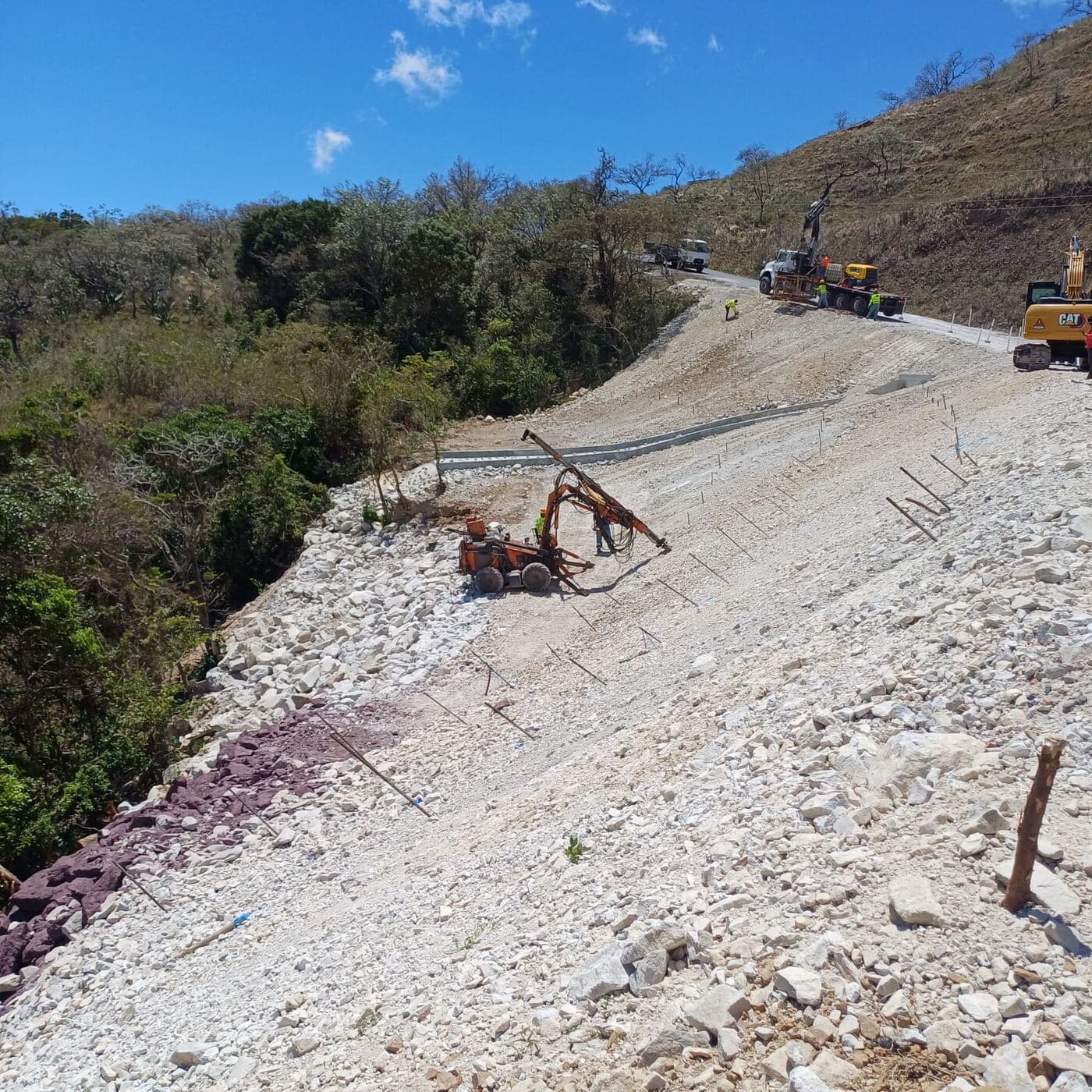

2. Perforación e instalación de anclajes con inyección de lechada
Se perforó el talud y se instalaron anclajes de distintas longitudes según el punto (8, 10, 12 y 15 metros), inyectando lechada de fijación en cada perforación para integrar el anclaje a la roca o suelo circundante. En conjunto, los cuatro puntos críticos sumaron alrededor de 1,600 metros lineales de anclajes perforados e inyectados.

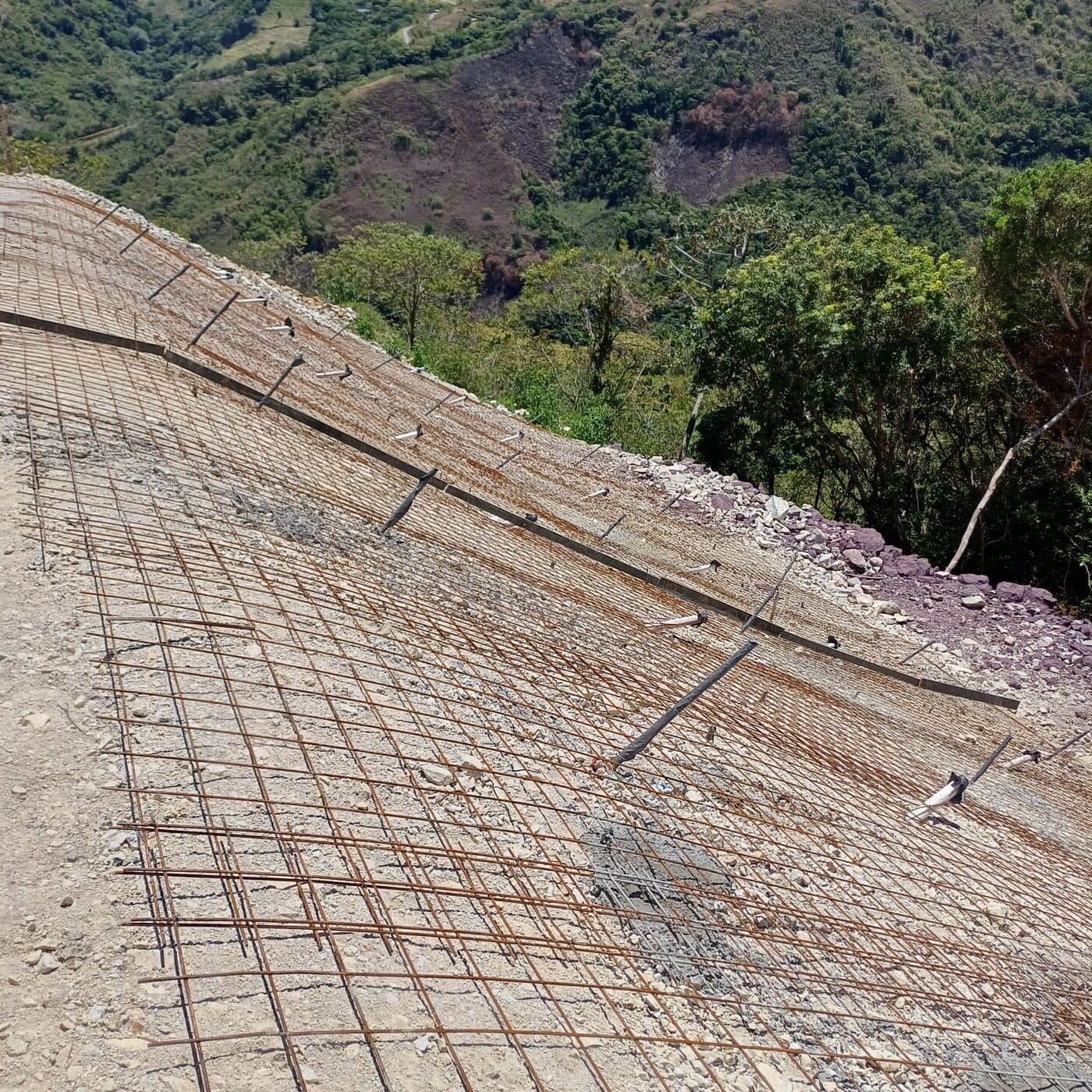

3. Colocación de malla electrosoldada
Sobre los anclajes ya instalados se tendió malla electrosoldada cubriendo toda la superficie del talud, fijada a las cabezas de los anclajes. Esta malla es la que después retiene y refuerza la capa de shotcrete. En total se instalaron más de 1,500 m² de malla entre los cuatro puntos críticos.

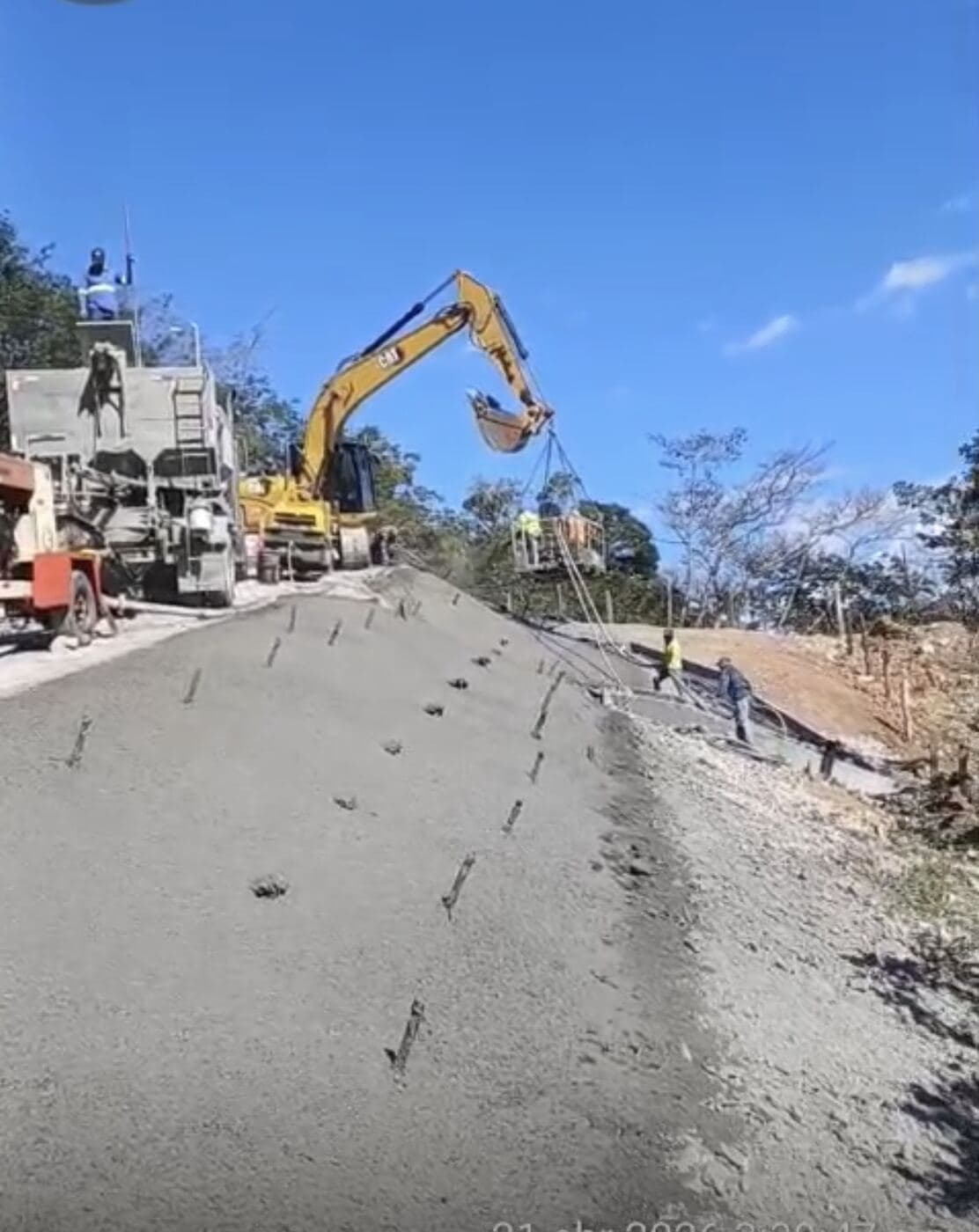

4. Aplicación de shotcrete

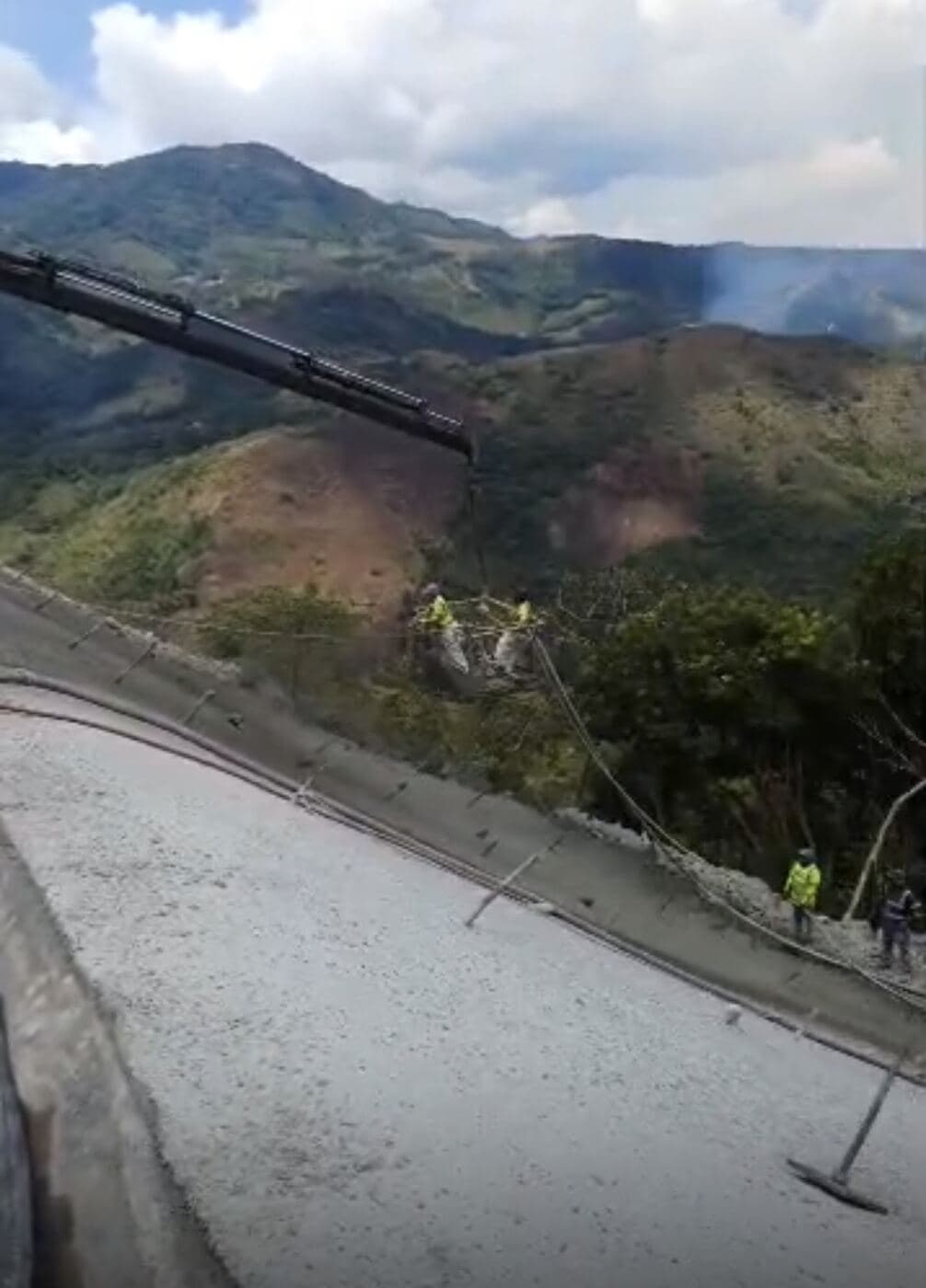

Con la malla fija, se aplicó shotcrete de 15 cm de espesor sobre toda la superficie tratada, usando plataformas suspendidas para alcanzar los sectores más altos y empinados del talud. En los puntos de pendiente más pronunciada, el personal trabajó con técnicas de acceso por cuerda para llegar a zonas que la maquinaria no podía cubrir directamente.
Como cierre, se colocaron las placas y tuercas de fijación en las cabezas de los anclajes, completando el sistema de estabilización en cada punto crítico.


Resultado
Los cuatro puntos críticos de la vía Quebrada Guabo a Llano Tugrí quedaron estabilizados con anclajes inyectados, malla electrosoldada y shotcrete, ejecutados entre enero y abril de 2026 sobre un diseño entregado por el cliente.
¿Tienes un talud que necesita evaluación técnica?
Escribir por WhatsApp →
